Microsoft Project - Ponderación


Vista:

Ponderación

Publicado por Jhonny Farfan (1 intervención) el 20/07/2009 17:31:42
Buenos días Sres.

Estoy en busca de si algun programador de project tiene conocimiento de como puedo personalizar la columna de % Completado conforme a mi criterio. Por ejemplo una tarea resumen conformada por cuatro tareas pero que cada tarea al alcanzar su 100% tenga un ponderado distinto para la tarea resumen. Ejemplo

Construcción Fundación 100%
1-. Exacavación 15%
2-. Colocación Acero 30%
3-. Colocación Encofrado 15%
4-. Concreto 30%
5-. Pruebas 10%

Lo que busco es que cuando yo actualize la actividad de Excavacion al 100% ella para la actividad principal solo represente el 15%.

Saludos
Jhonny A Farfan
Venezuela
Valora esta pregunta
Me gusta: Está pregunta es útil y esta claraNo me gusta: Está pregunta no esta clara o no es útil
0
Responder
información
Otras secciones de LWP con contenido de Microsoft Project
- Cursos de Microsoft Project
información
Cursos y Temas de Microsoft Project
- Curso de Microsoft Project 2000
- Curso de Microsoft Project
- Curso de Microsoft Project 2007

RE:Ponderación

Publicado por Pablo (1 intervención) el 21/09/2009 15:47:06

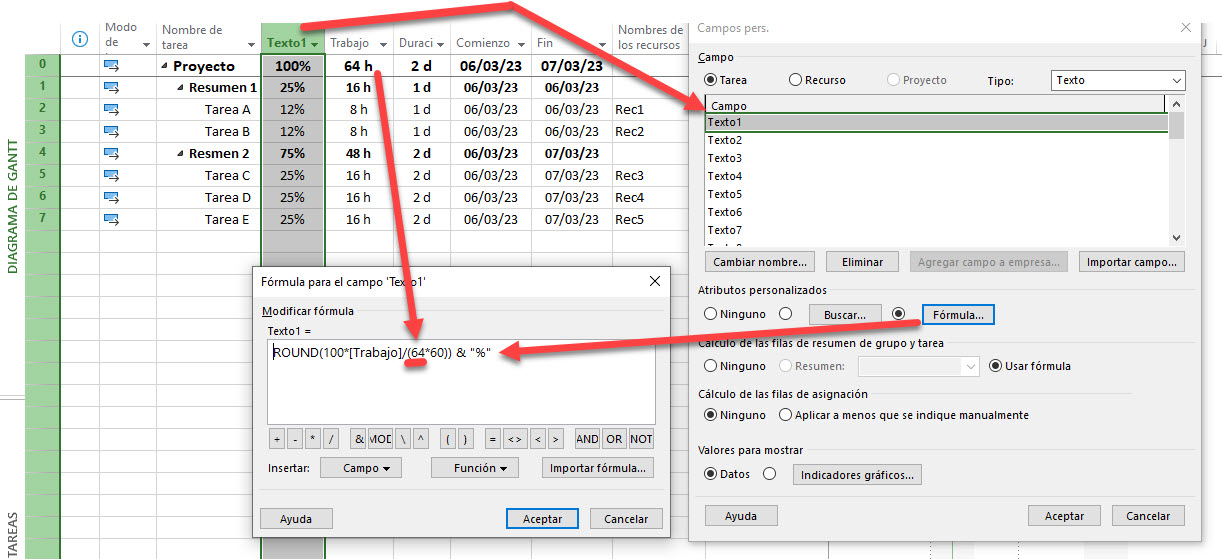

hola, a mi me paso lo mismo, lo que hice fue agregar la columna de % trabajo completado, esta es distinta a % completado ya que es en funcion de la utilizacion de recursos. lo que hice fue , supuse una cantidad de hs hombre a utilizar y las distribui en base a las ponderaciones que deseaba.
la explicqacion es un poco larga,con lo cual si queres te paso un ejemplo en project donde lo realice, si queres escribime un mail y te lo paso por ahi
saldudos
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Federico López flopezvolpe@gmail.com (2 intervenciones) el 20/06/2011 15:48:33
Hola, tengo el mismo tema, me gustaría si podés también enviarme el archivo de proyect para ver como es que te quedó y darme cuenta bien.
muchas gracias.
Federico.
flopezvolpe@gmail.com
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Lizeth M (1 intervención) el 28/04/2010 19:27:00
HOla, yo tengo un caso similar, agradecere mucho me envies por email el ejemplo que mencionas para ver si me es de utilidad. Agradeceré tu pronta respuesta,
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Liliana liliana.gr@gmail.com (1 intervención) el 16/12/2011 16:02:38
Hola Federico,

Ando dándole vueltas a project por lo mismo, y lo peor es que cuento con poco tiempo para realizar un cronograma.. cosas de proyectos que corren.. Si te enviaron el archivo o sabes cómo realizarlo?

Mil Gracias!!!

Saludos,
Liliana
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Federico López (2 intervenciones) el 19/12/2011 20:14:24
Hola a todos, cuento lo que hice para ponderar y no agregar recursos al proyect de forma sencilla cuasi rudimentaria:


Generé 2 columnas nuevas llamadas "Ponderacion" y "Avance Total". posteriormente a eso generé en la columna "Avance total" en la opcion de utilizar formula una multiplicaciòn entre el %completado y la ponderacion,y lo divido entre 100. el resultado quedará sobre la columna Avance total.

Espero que te haya servido de ayuda

Saludo y cualquier consulta estoy a las ordenes.
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por spinohza spinohza@hotmail.com (1 intervención) el 19/09/2012 00:29:20
hola amigo, disculpa adonde se encuentra esa opción de utilizar formula??? o.O
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por herler hernandez martell herler.h@gmail.com (1 intervención) el 30/06/2014 18:49:04
Hola, buen día, estoy tratando de lograr el mismo objetivo, pudieras hacerme el favor de mandarme tu archivo para ver como resolviste tu programa??

Gracias, saludos

herler.h@gmail.com
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Elizabeth ferrer_elizabeth@hotmail.com (1 intervención) el 29/01/2013 20:40:21
Hola, quiero saber como poder ponderar una actividad para que represene un valos menor que las demas actividades.
me podrias enviar el documento para que me guie.

saludos.
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por José Luis (1 intervención) el 01/02/2014 16:32:50
Hola buen día, estuve indagando sobre este tema en project ya que las tareas solo las puedo ponderar incrementando el número de días, serías tan amable de facilitarme a mi tambien el ejemplo que mensionas
Saludos
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por RicardoG ricgtn@yahoo.com (1 intervención) el 21/01/2015 21:52:03
Que tal Pablo,

Te agradecería si me pudieras enviar copia de tu archivo, llevo mucho tiempo buscando esta solución y espero que tu estrategia me sirva para lo que necesito.

gracias!
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Irma (1 intervención) el 06/02/2015 01:44:33
Buen día Pablo

¿Me pudieran pasar el archivo de ejemplo que mencionas?

Saludos, muchas gracias
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Marcela C. marcela.cristancho@yahoo.com (2 intervenciones) el 26/06/2015 16:10:37
Buen día,

A la final si te enviaron el documento? De ser así, podrías enviármelo?

Saludos y de antemano Muchas Gracias
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Jorge Alberto Tosca Guzman jatg_211275@hotmail.com (1 intervención) el 30/07/2015 02:56:01
Buenos noches.

Me podrian apoyar en la siguiente información: Cual es la formula para ponderar la tarea resumen conformada por cuatro tareas pero que cada tarea al alcanzar su 100% tenga un ponderado distinto para la tarea resumen. Ejemplo

Fabricación 100%
1-. Exacavación 15%
2-. Colocación Acero 30%
3-. Colocación Encofrado 15%
4-. Concreto 30%
5-. Pruebas 10%

Lo que busco es que cuando yo actualize la actividad de Excavacion al 100% ella para la actividad principal solo represente el 15%.

Saludos

Saludos
Jhonny A Farfan
Venezuela
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

RE:Ponderación

Publicado por Marcela C. (2 intervenciones) el 30/07/2015 16:59:21
Hola:

Hace unos mensajes Federico López escribio:

"Generé 2 columnas nuevas llamadas "Ponderación" y "Avance Total". posteriormente a eso generé en la columna "Avance total" en la opción de utilizar formula una multiplicación entre el %completado y la ponderación,y lo divido entre 100. el resultado quedará sobre la columna Avance total."

Esto lo hice pero para poder ponderar, y para que en las tareas resumen solo represente el avance total ponderado, se usa la opción de resumen/Sumas en la ventana de Campos Personalizados.

Espero te ayude. (No puedo subir el ejemplo. Si lo necesitas, escríbeme al correo)
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar

Ponderación

Publicado por david david.avalo.r@gmail.com (1 intervención) el 29/12/2015 11:23:28
entiendo tu duda . lo que tienes que hacer que en el ms project tu tarea principal seria construccion fundacion y las demas ( excavacion , acero , encofrado concreto pruebas ) vendrian hacer sub tareas es decir le das sangria para que corra un nivel , y entonces en la columna de % completado modificas las antes mencionadas y atutomaticamente le denota un porcentaje promedio a tu tarea principal ( construccion fundacion .
Valora esta respuesta
Me gusta: Está respuesta es útil y esta claraNo me gusta: Está respuesta no esta clara o no es útil
0
Comentar
